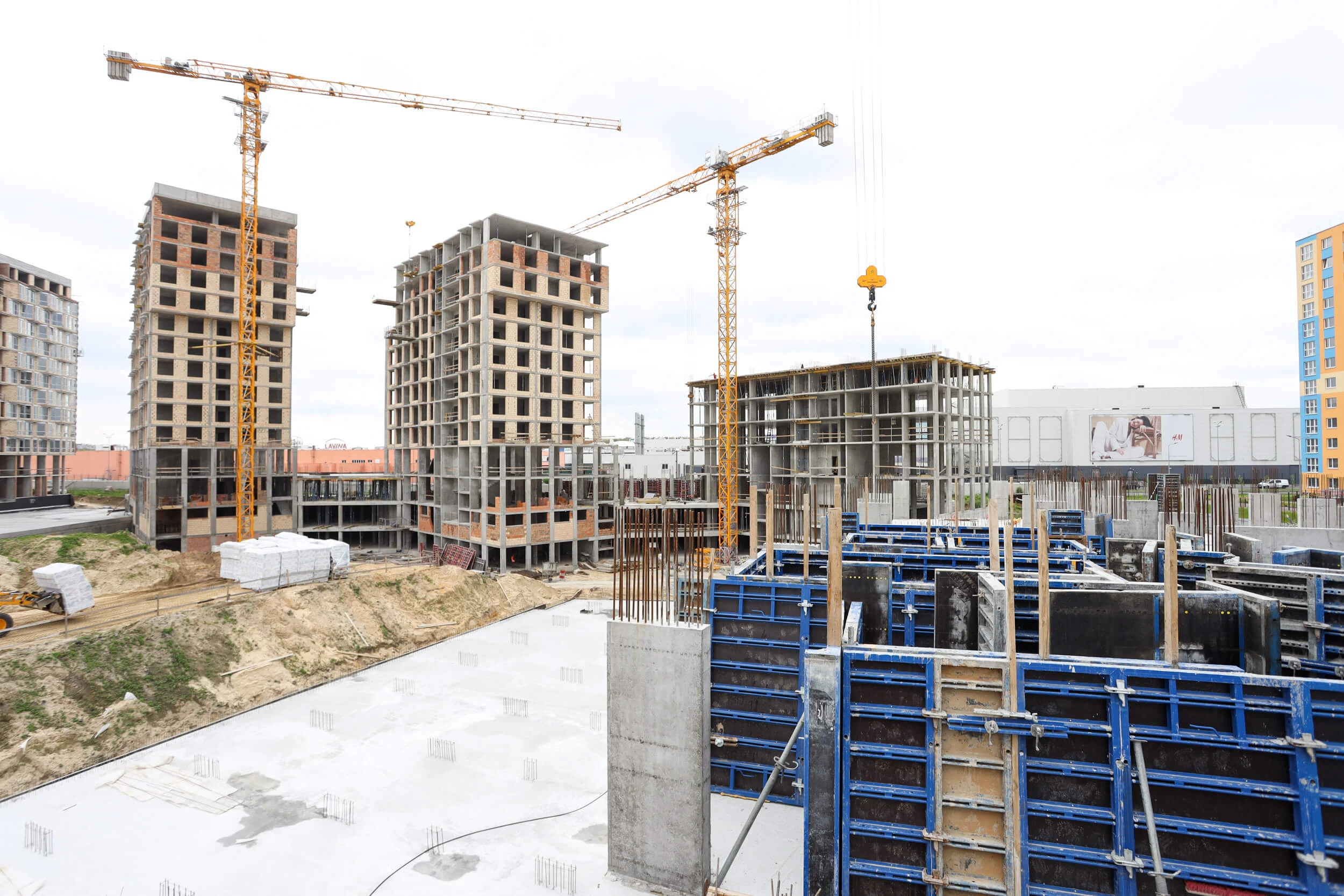

В апреле 2021 года на строительной площадке ЖК LUCKY LAND выполняются следующие работы:

Дом №3, секция 1:

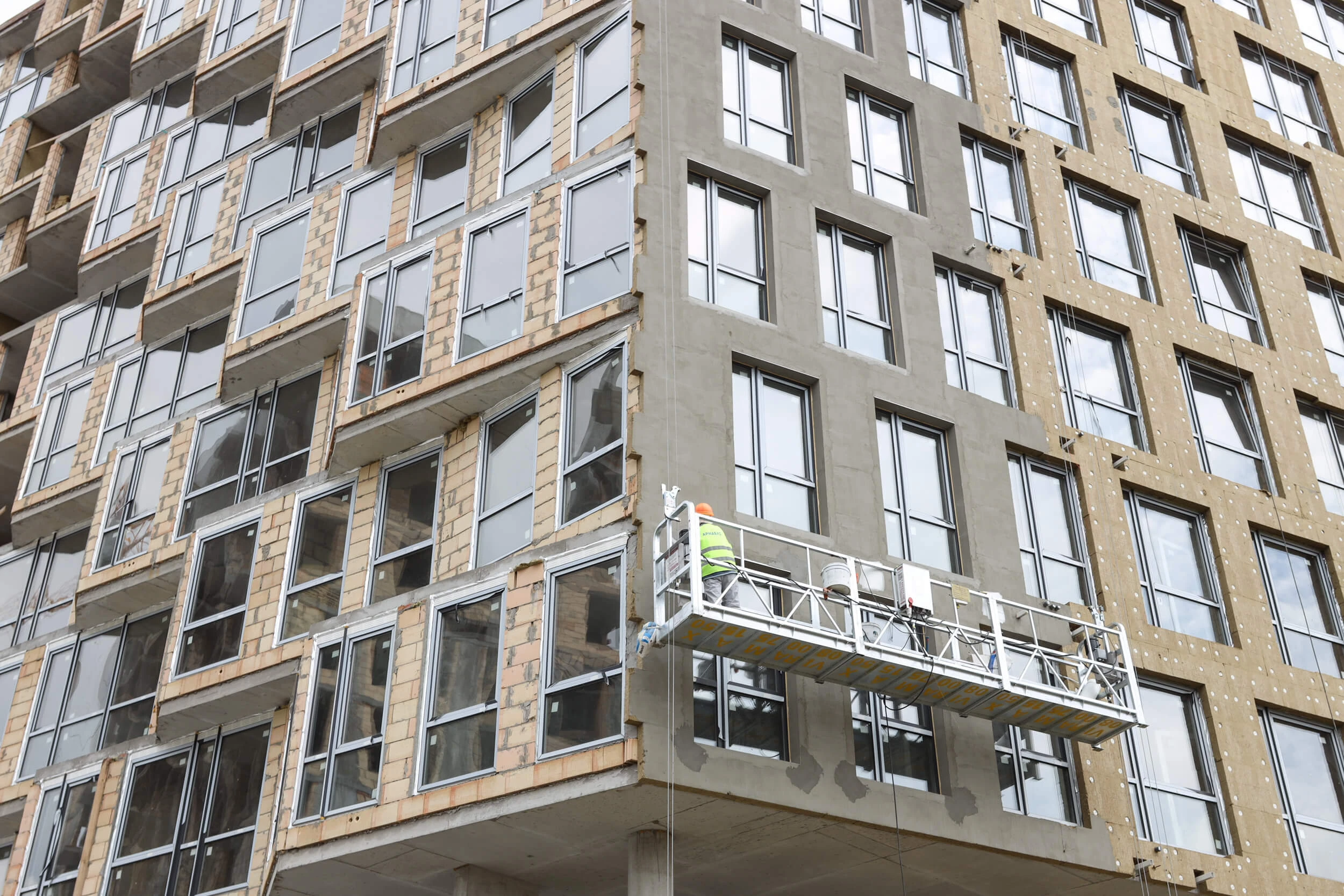

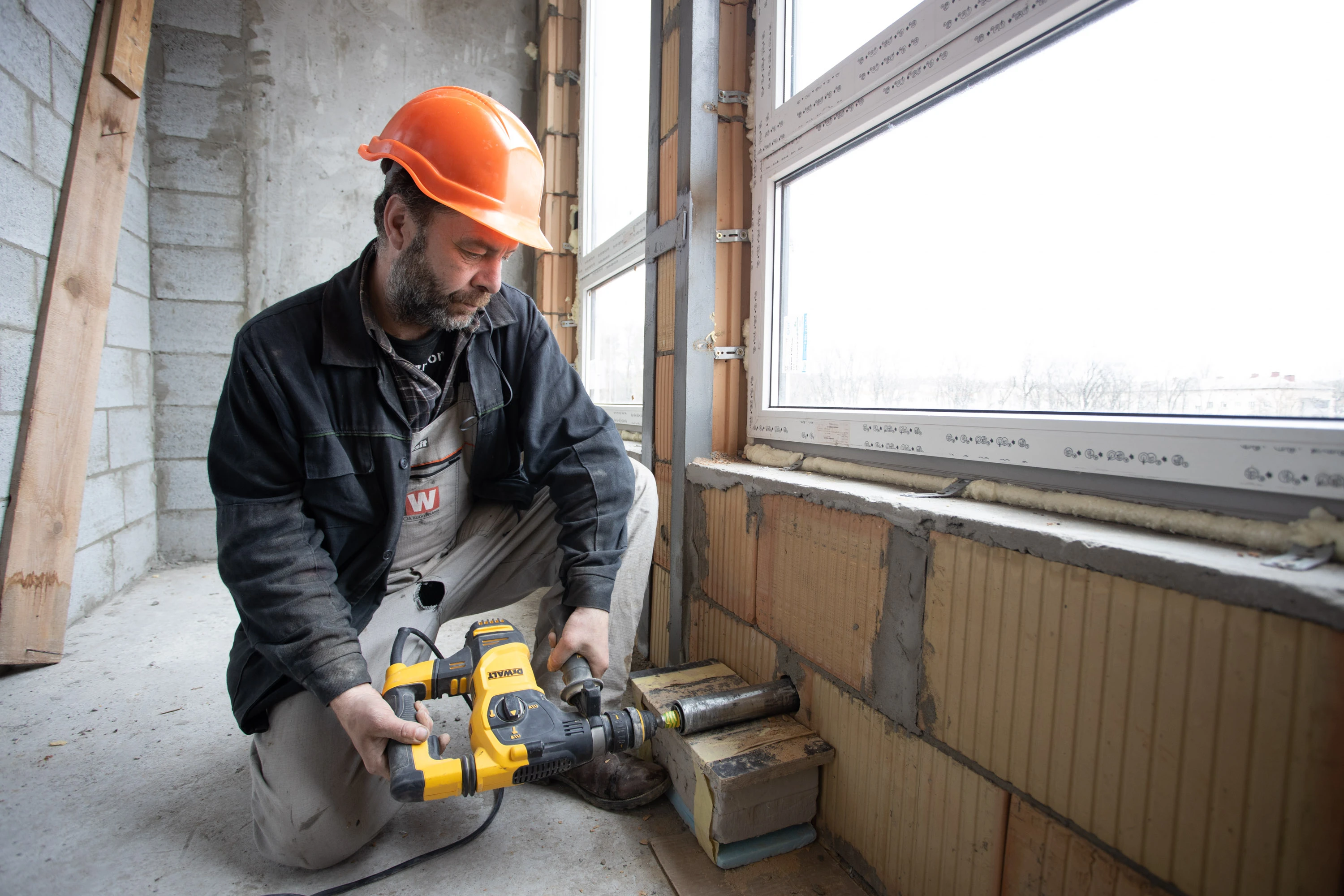

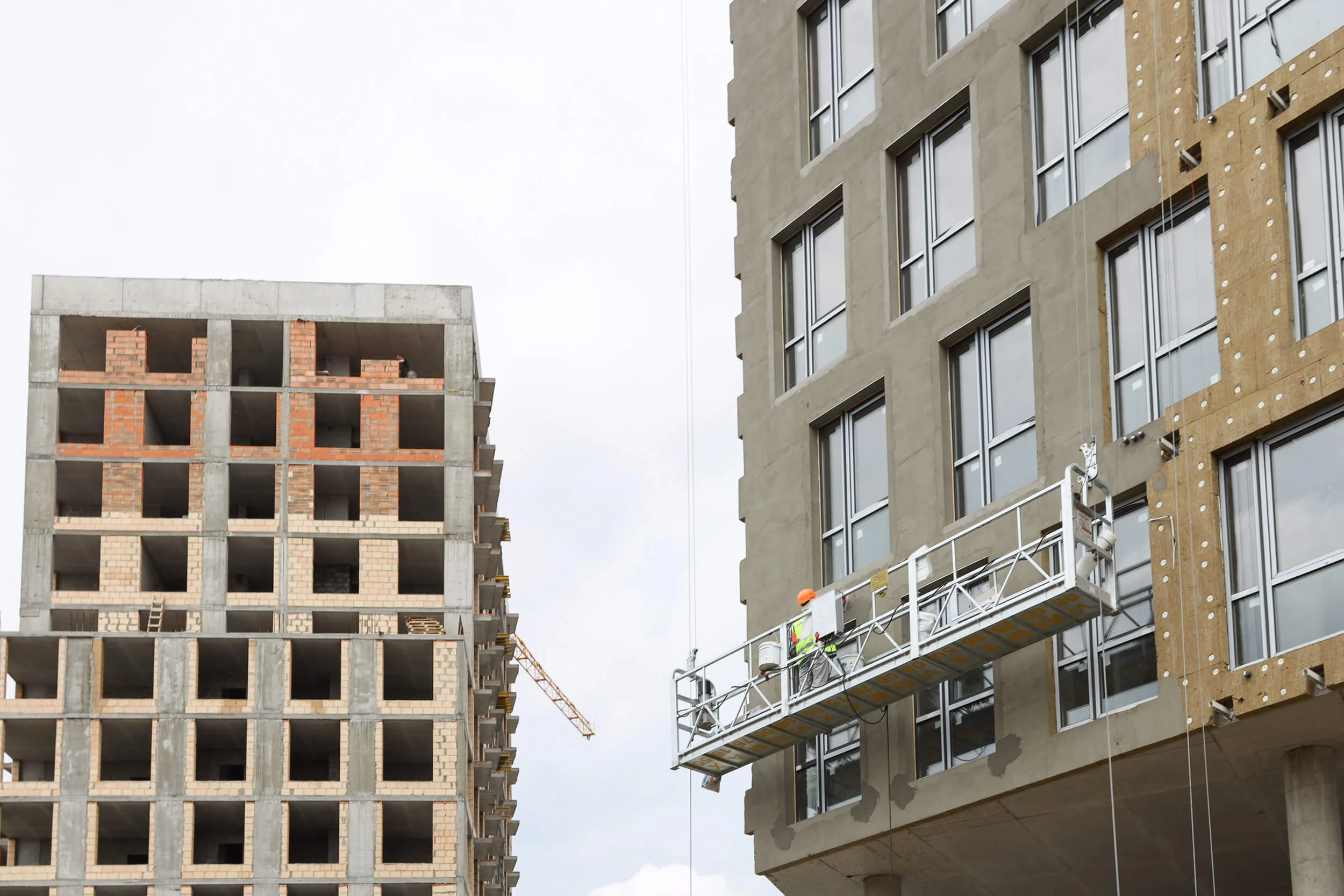

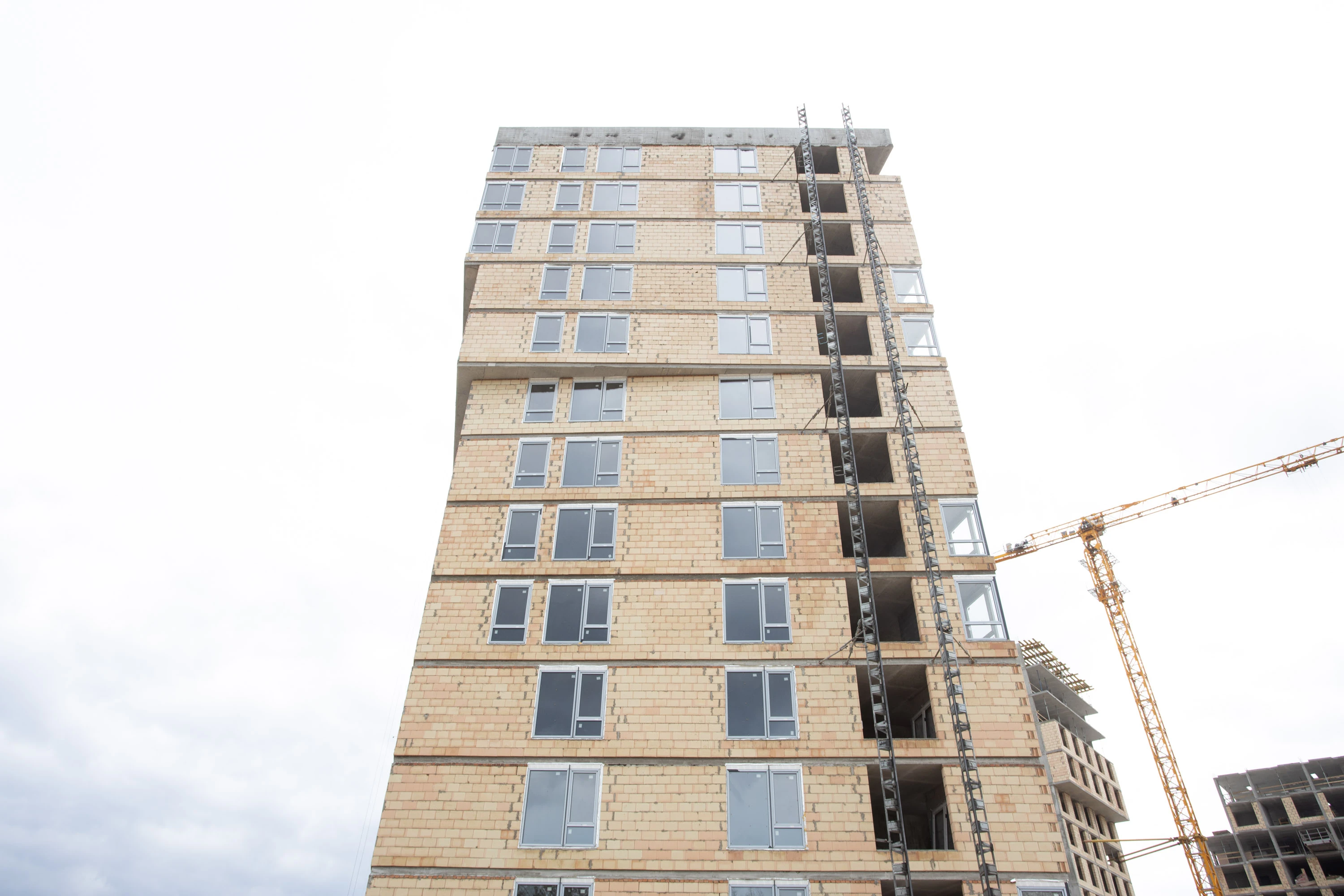

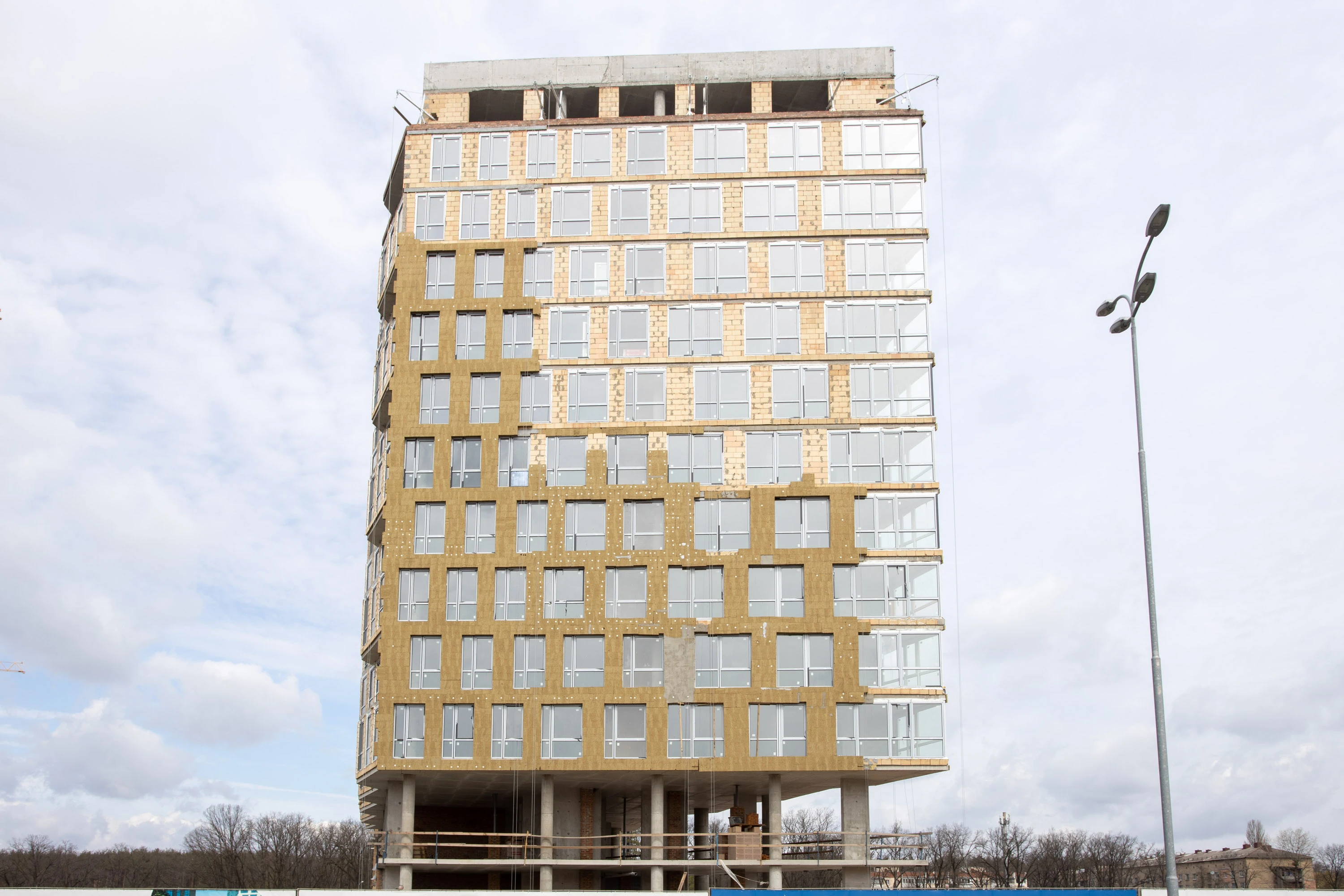

Закончена установка ПВХ конструкций жилых этажей (по 12 этаж (окна)).

Выполнены работы по устройству шумоизоляции в квартирах и МОТ.

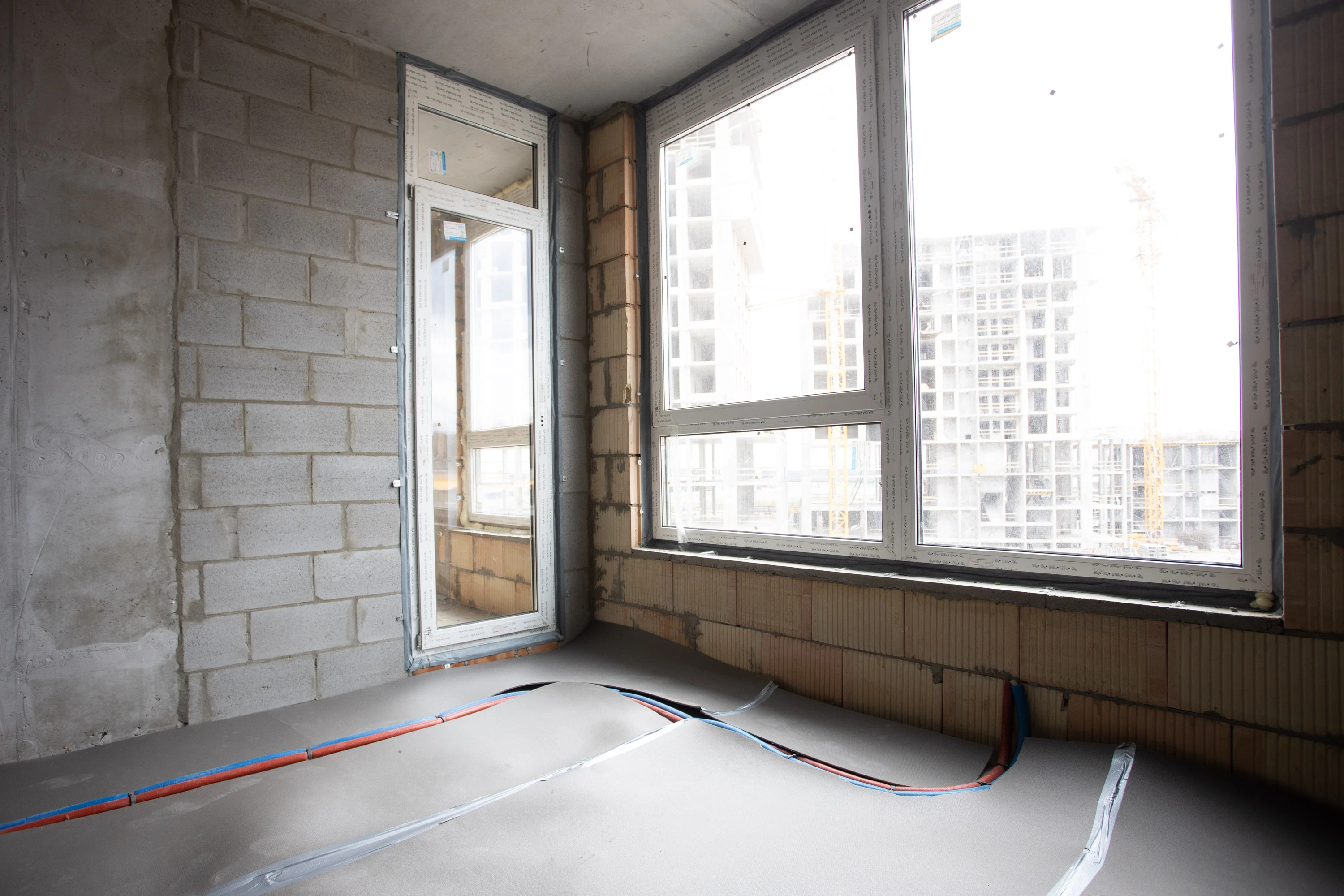

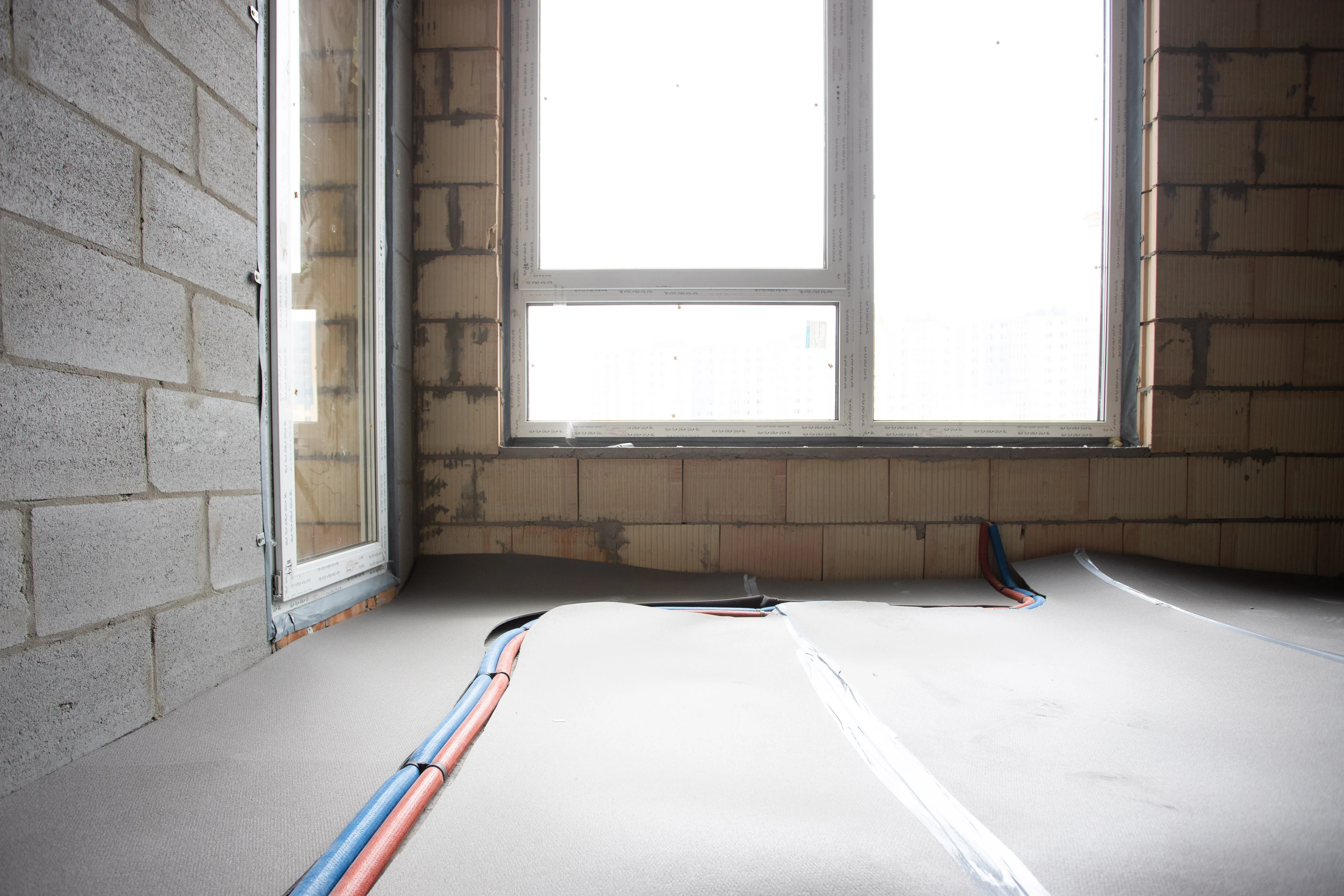

Выполнены работы по монтажу инженерных коммуникаций по квартирам и МОТ с 3-го по 12-й этаж.

Завершены работы по прокладке закладных для электропроводки в полах квартир и МОТ с 3-го по 12-й этаж.

Выполняются работы по устройству стяжки по квартирам и МОТ с 3-го по 5-й этажи.

Начаты работы по утеплению фасада, лоджий и холодным переходам.

Установлены настилы для монтажа лифтов.

Дом №3, секция 2:

Закончена установка ПВХ конструкций жилых этажей (по 12 этаж (окна)).

Выполняются работы по раскатке шумоизоляции перед устройством инженерных коммуникаций по квартирам и МОТ.

Выполняются работы по устройству утеплителя на надстройке кровли.

Дом №3, секция 3:

Закончена установка ПВХ конструкций жилых этажей (по 13 этаж (окна)).

Выполнены работы по монтажу инженерных коммуникаций по квартирам и МОТ со 2-го по 13-й этаж.

Завершены работы по прокладке закладных для электропроводки в полах квартир и МОТ со 2-го по 13-й этаж.

Выполнены работы по раскатке шумоизоляции в квартирах и МОТ.

Паркинг:

Завершены работы по устройству гидроизоляции и разуклонка по перекрытию.

Дом №4, секция 1:

Ведутся работы по устройству вертикальных элементов 13 этажа.

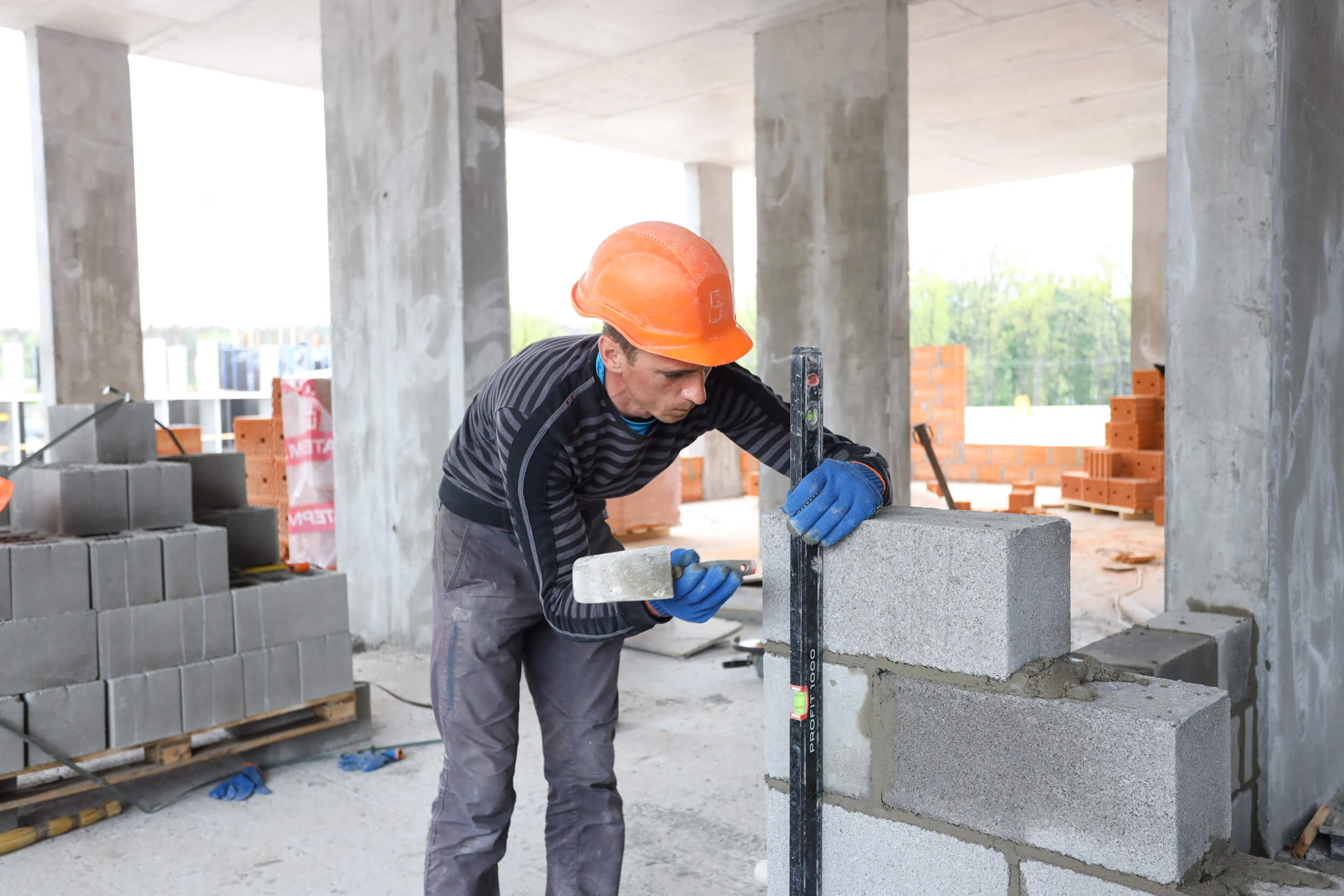

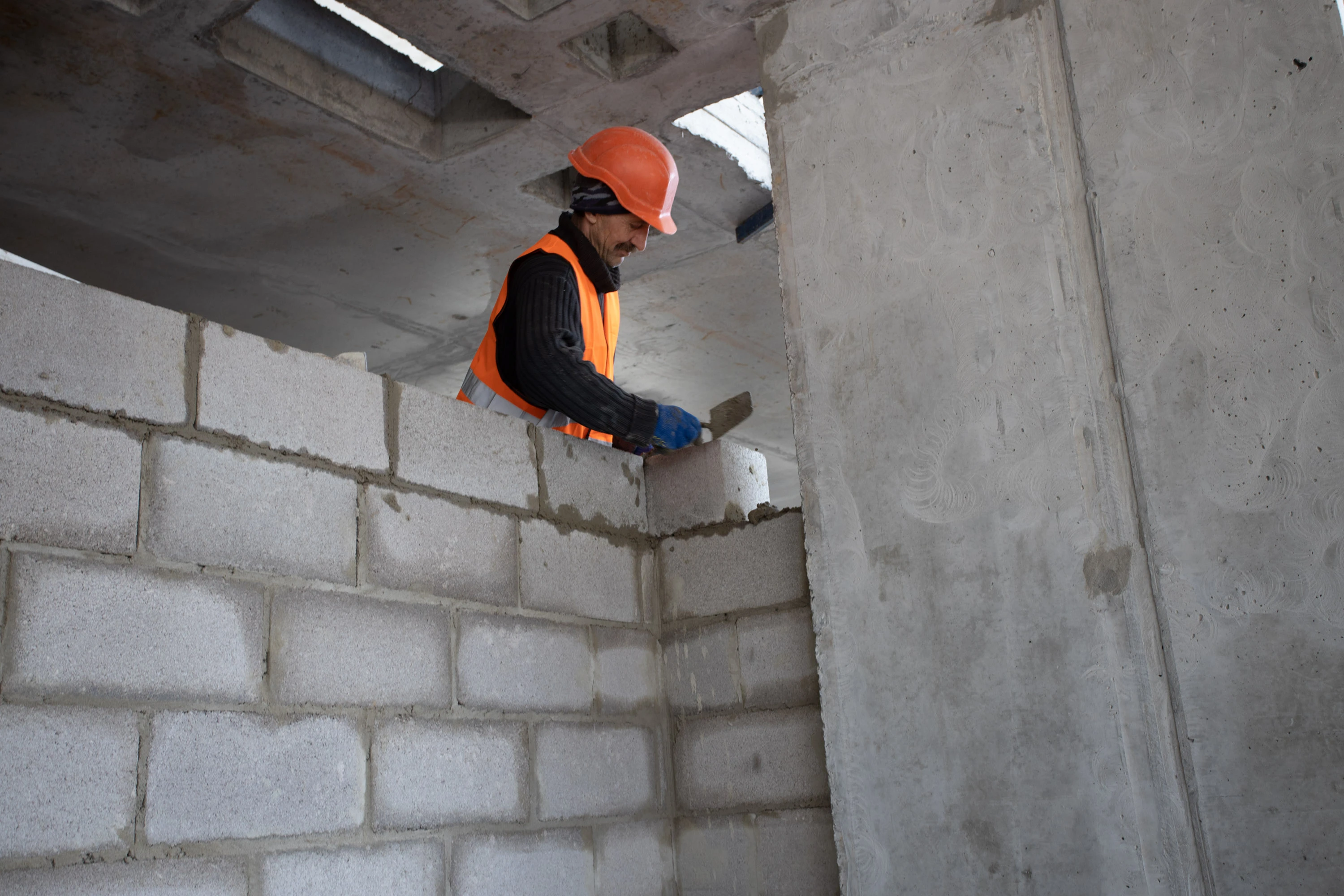

Выполнена кирпичная кладка на 3, 4, 5, 6 этажах. Ведутся работы на –1, 7, 8, 9, 10 этажах.

Выполнены работы по устройству стилобатной части этажей -2 и -1.

Выполняются работы по устройству вертикальной гидроизоляции подземной части.

Дом №4, секция 2:

Забетонировано перекрытие 10-го этажа.

Выполнена кирпичная кладка на 3, 4, 5 этаже.

Выполнены работы по устройству стилобатной части этажей -2 и -1.

Выполняются работы по устройству вертикальной гидроизоляции подземной части.

Дом №4, секция 3:

Ведутся работы по устройству плиты перекрытия 2-го этажа.

Выполнены работы по устройству стилобатной части этажей -2 и -1.

Выполняются работы по устройству вертикальной гидроизоляции подземной части.

Дом №6, секция 2:

Выполняются работы по устройству перекрытия над первым этажом.

Выполняются работы по устройству вертикальной гидроизоляции подземной части.

Дом №6, секция 1:

Ведутся работы по устройству вертикальных элементов 2-го этажа.

Выполняются работы по устройству вертикальной гидроизоляции подземной части.

Дом №6, паркинг:

Забетонирована фундаментная плита Фм3.

Ведутся работы по устройству вертикальных элементов.

Выполняются работы по устройству вертикальной гидроизоляции подземной части.
