Ход строительства в ЖК Lucky Land в декабре 2021 года

Жилой комплекс комфорт-класса Lucky Land находится рядом с огромным лесом и современным торговым центром. Это настоящий город в городе с развитой инфраструктурой, детскими садами и школой, магазинами и ресторанами, детскими и спортивными площадками.

В декабре 2021 на строительной площадке ЖК Lucky Land выполнены следующие работы:

Дом №3, секция 1:

  • Выполняются работы по утеплению и отделке фасада.

  • Выполняются работы по устройству молниезащиты.

  • Выполняются работы по остеклению первых этажей.

  • Выполняются работы по установке противопожарных дверей в технических помещениях.

  • Выполняются работы по обустройству отдела продаж.

  • Выполняются работы по устройству внешних сетей.

Дом №3, секция 2:

  • Выполняются работы по утеплению и отделке фасада.

  • Выполняются работы по остеклению первых этажей.

  • Выполняются работы по установке противопожарных дверей в технических помещениях.

Дом №3, секция 3:

  • Выполняются работы по утеплению и отделке фасада.

  • Подходят к завершению работы по остеклению первого этажа.

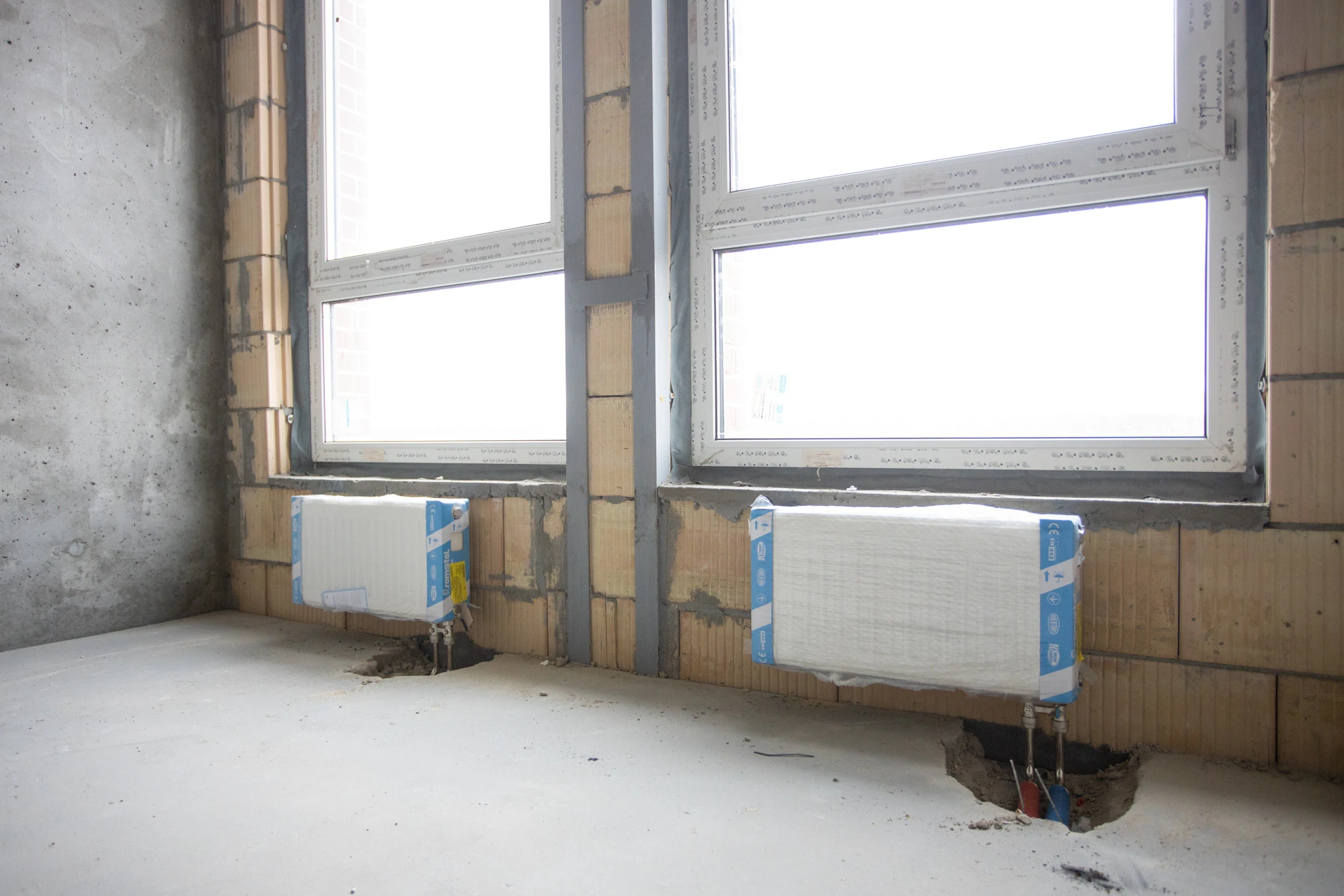

  • Выполнены работы по установке радиаторов отопления в квартирах.

  • Выполняются работы по установке противопожарных дверей в технических помещениях.

  • Выполняются работы по системе вентиляции и дымоудаления.

Дом №3, паркинг:

  • Выполняются работы по устройству системы сплинкерного пожаротушения.

  • Выполняются работы по устройству систем дымоудаления и вентиляции.

  • Выполняются работы по устройству бетонных полов.

Дом №4, секция 1:

  • Выполняются работы по монтажу ПВХ конструкций жилых этажей.

  • Выполняются работы по утеплению фасада.

  • Выполняются работы по устройству систем вентиляции и дымоудаления.

Дом №4, секция 2:

  • Выполняются работы по монтажу ПВХ конструкций жилых этажей.

  • Выполняются работы по устройству систем вентиляции и дымоудаления

  • Выполняются работы по утеплению фасада.

Дом №4, секция 3:

  • Выполняются работы по монтажу ПВХ конструкций с 3-го по 13-й этажи.

  • Выполняются работы по утеплению фасада.

  • Выполняются работы по устройству кровли.

Дом №6, секция 1:

  • Выполняются работы по устройству перекрытия 12-го этажа.

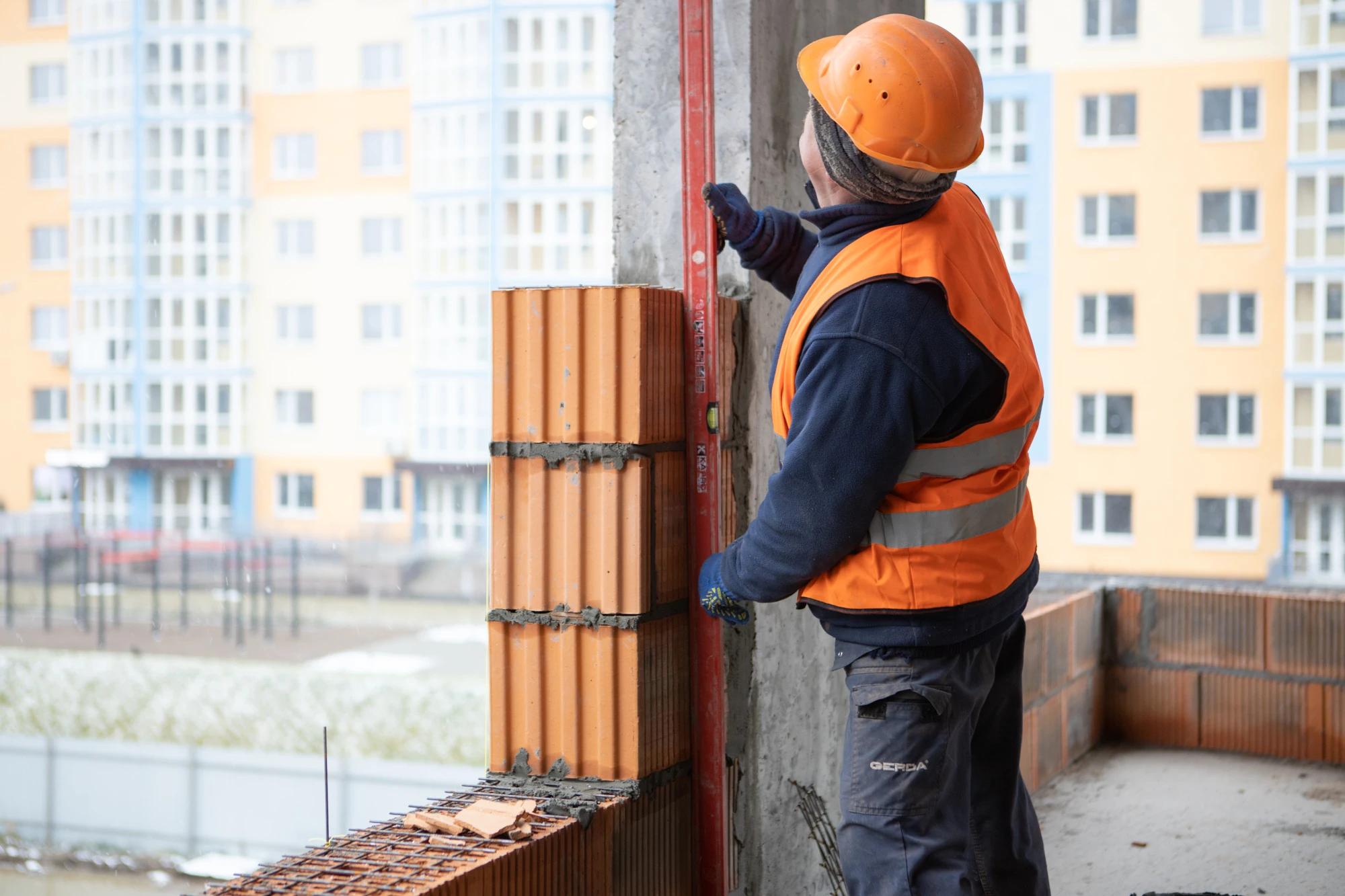

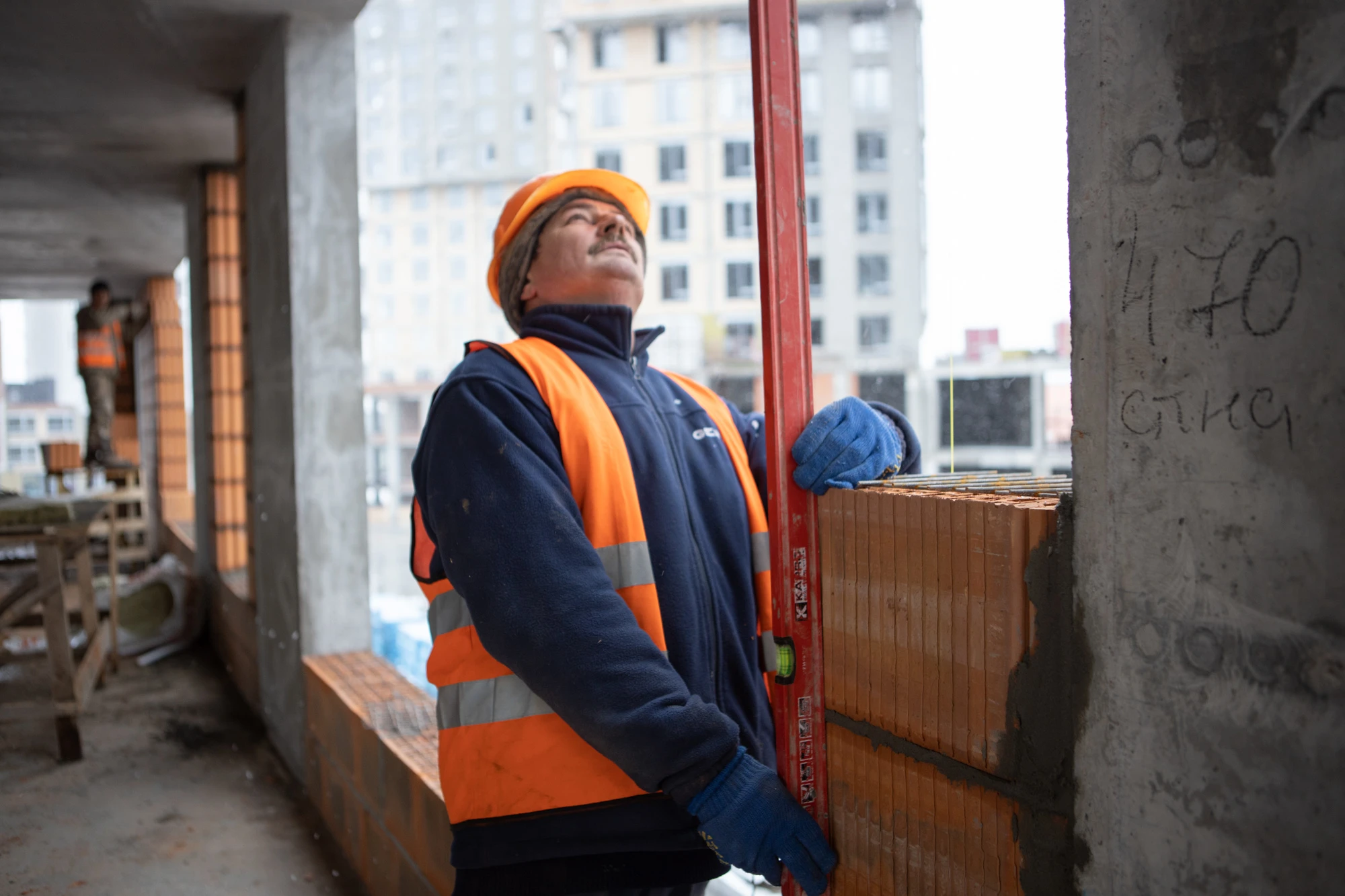

  • Выполняются работы по устройству кирпичной кладки с 2-го по 7-й этажи.

Дом №6, секция 2:

  • Выполняются работы по устройству вертикальных элементов 12-го этажа.

  • Выполняются работы по устройству кирпичной кладки с 2-го по 4-й этажи.

Дом №5 секция 1, 2, 3:

  • Выполняются работы по устройству вертикальных элементов первого этажа Секции 1 и 2.

  • Выполнены работы по устройству ростверка под башенный кран секции 3.
