Ход строительства за июль 2025 года
02.08.2025
Вернуться назад
Делимся последними новостями со строительной площадки за июль:
Дом №3:
- работы по прокладке трубной канализации 0.4кВ – 100%.
Дом №3, секция 1:
- устройство керамической плитки пола и стен МЗК на 33 и 34 этажах;

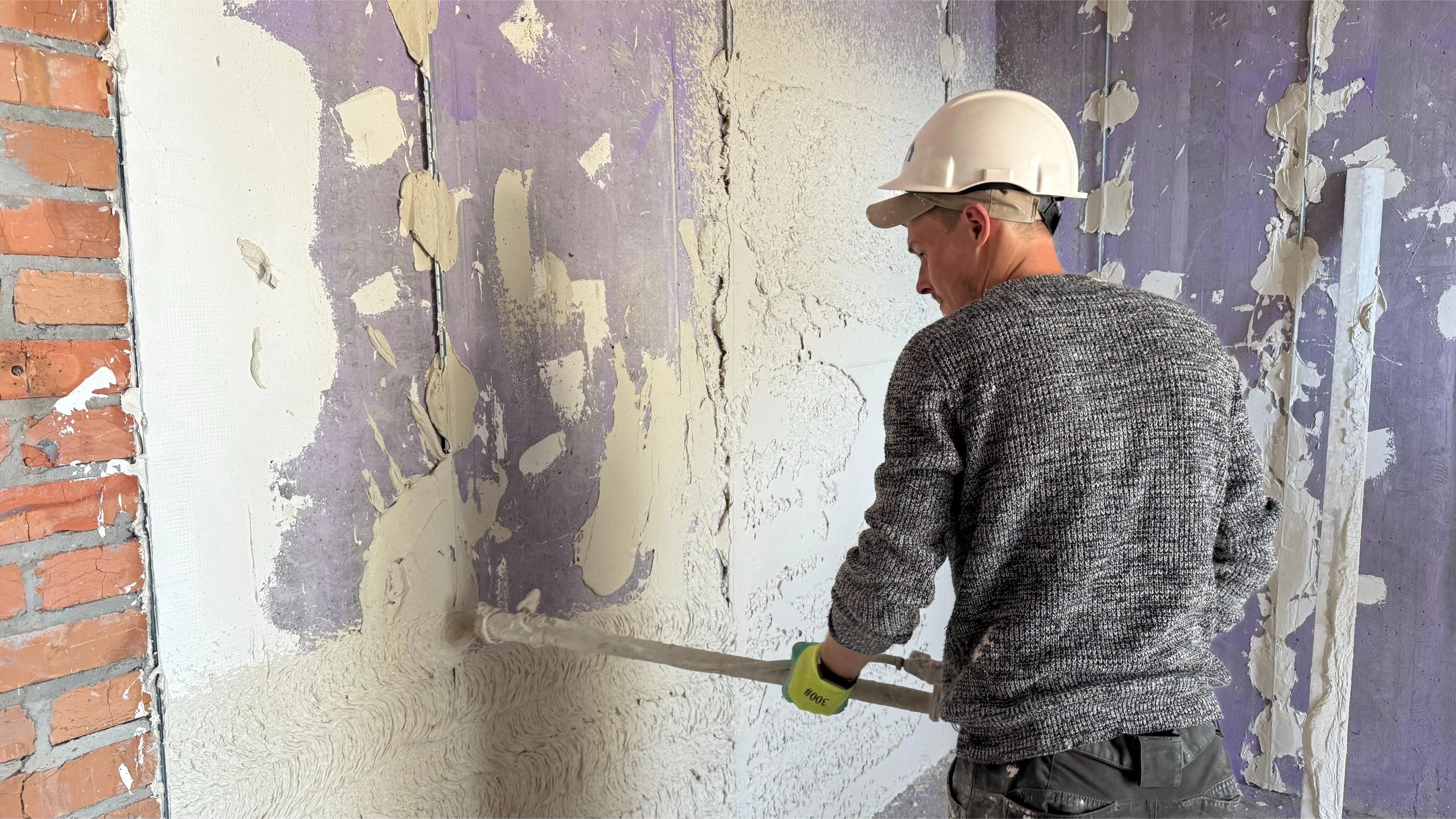

- продолжаются работы по нанесению декоративной штукатурки в МЗК.
Дом №3, секция 2:
- выполняются работы по нанесению декоративной штукатурки в МЗК – 80%;
- выполняются работы по устройству керамической плитки балконов;
- монтаж последних 2-х лифтов – 100%.
Дом №3, секция 3:
- выполняется декоративная штукатурка стен (без окраски) с 17 по 18 этаж.
- в МЗК активно идет облицовка керамической плиткой, выполняются работы с 18 по 34. Общая готовность — 55%.
Паркинг ЖБ №3:

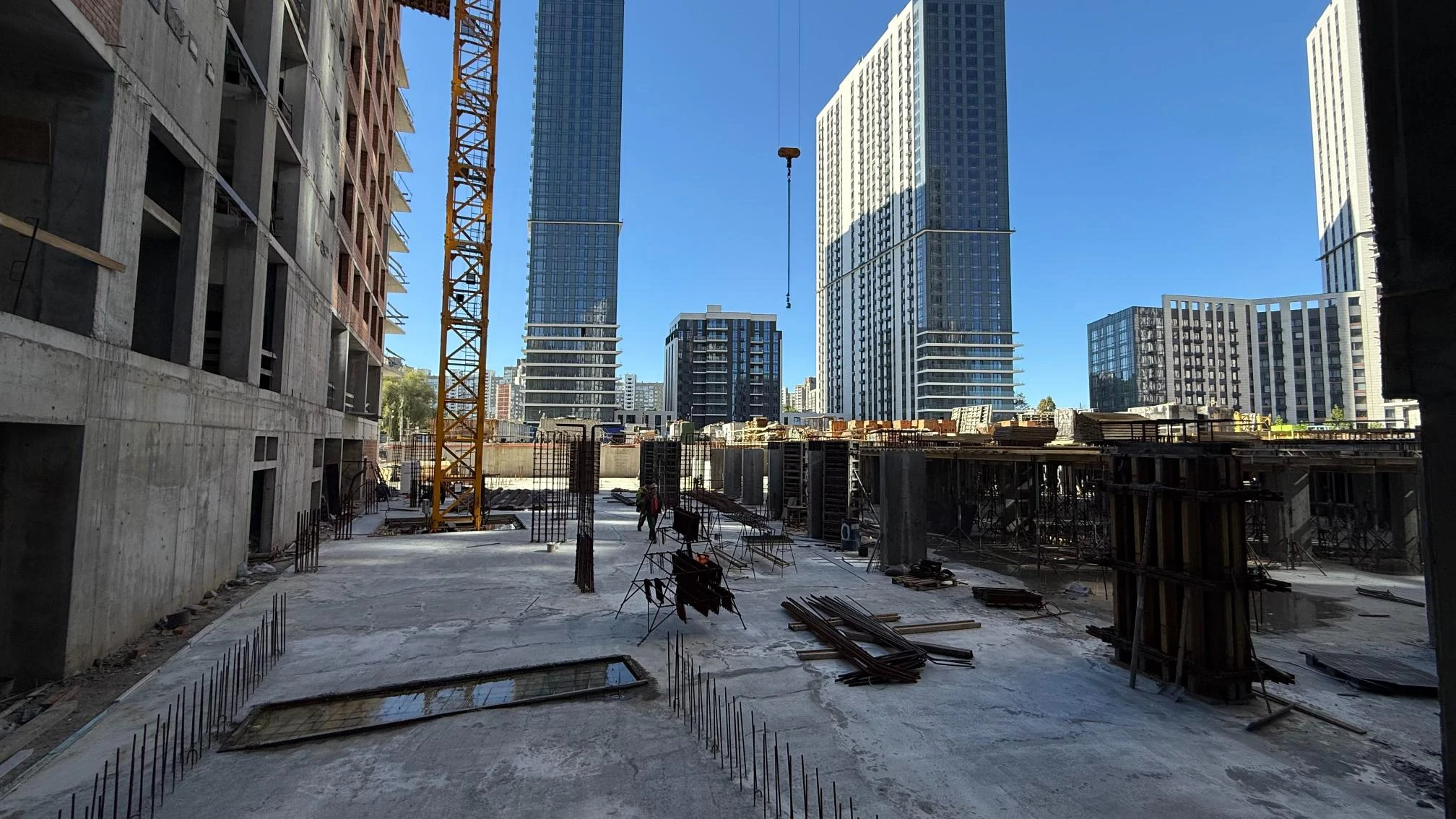

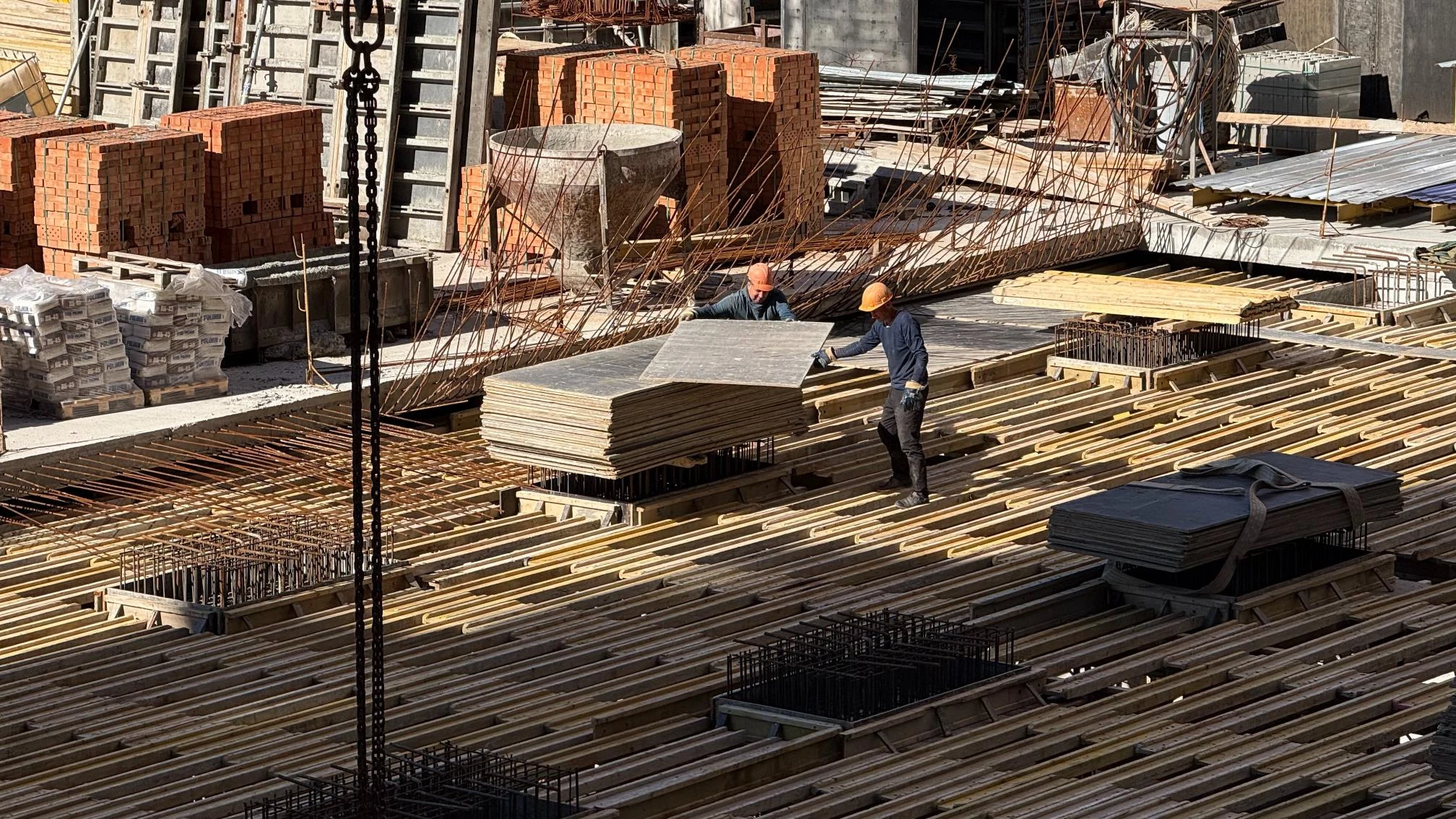

продолжаются работы по гидроизоляции плиты паркинга: устройство соединений, заливка керамзитобетона, монтаж мембраны, дренажной мембраны и геотекстиля, армирование защитной плиты и бетонирование. Готовность — 79%.
Дом №4, секция 1:
- продолжаются работы по устройству парапета кровли;

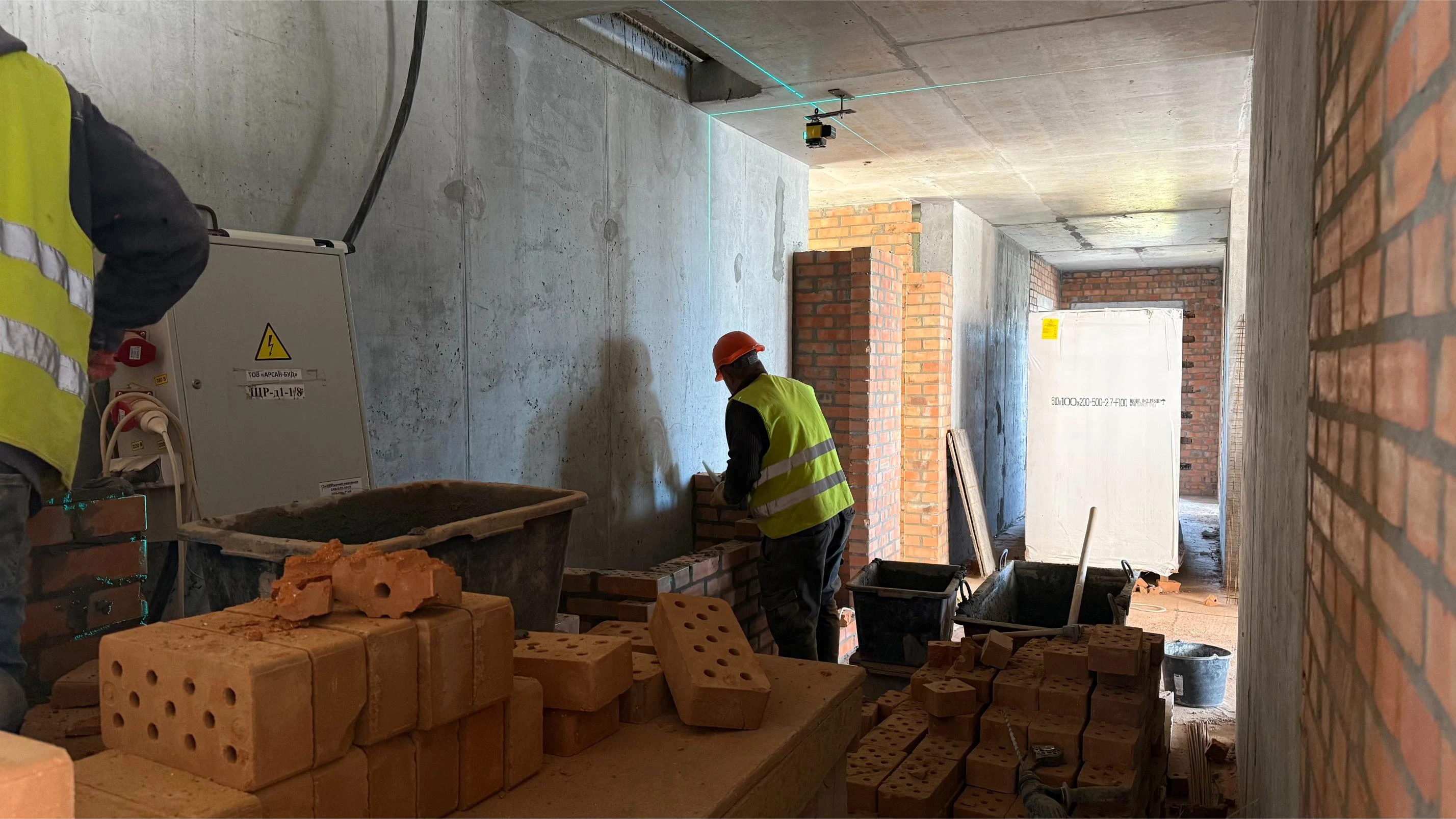

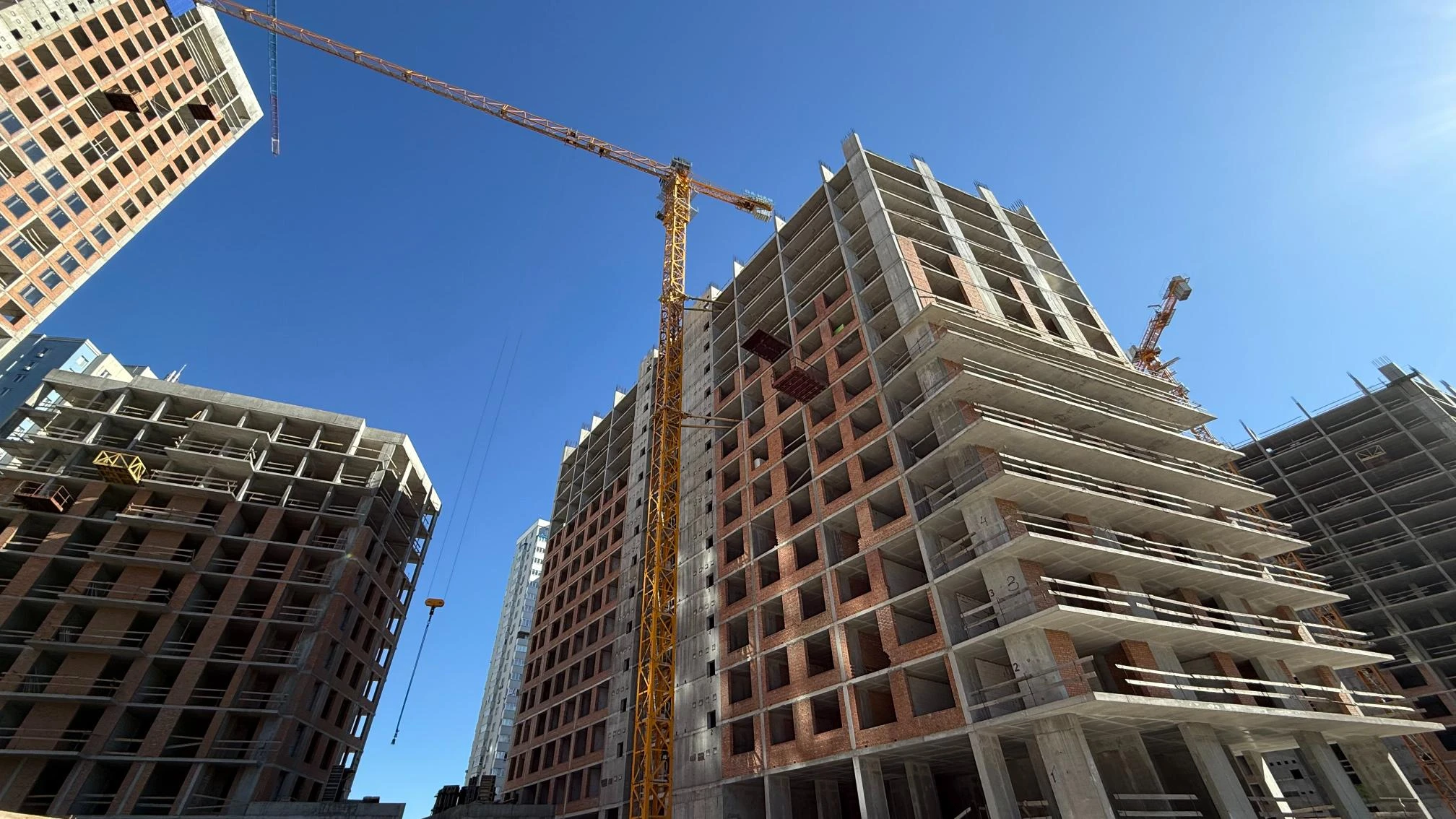

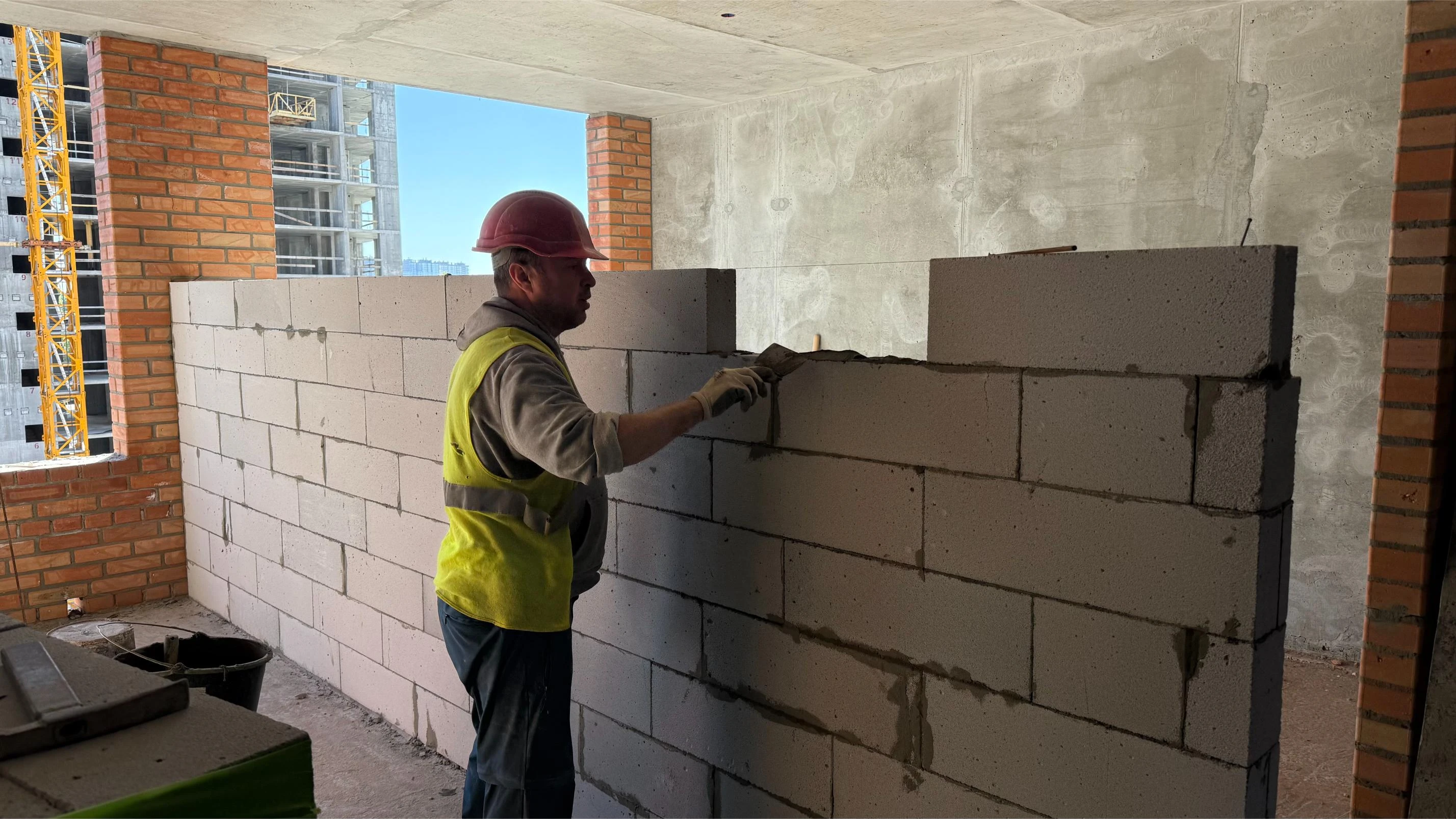

- выполняется кирпичная кладка стен с 32 по 33 этаж – 50%;
- монтаж вентиляционных блоков – 100%;
- оконные конструкции установлены с 3 по 14 этаж и с 17 по 22 этажи.
Дом №4, секция 2:
- устройство лестничной клетки – 100%;
- идет кирпичная кладка стен на 2, 3, 5 и 6 этажах.
Дом №4, секция 3:
- кирпичная кладка стен с 1 по 11 этаж – 100%.
Дом №4, секция 5:
- монтаж вентиляционных блоков выполнен по 5 этаж – 100%.
Паркинг ЖБ №4:

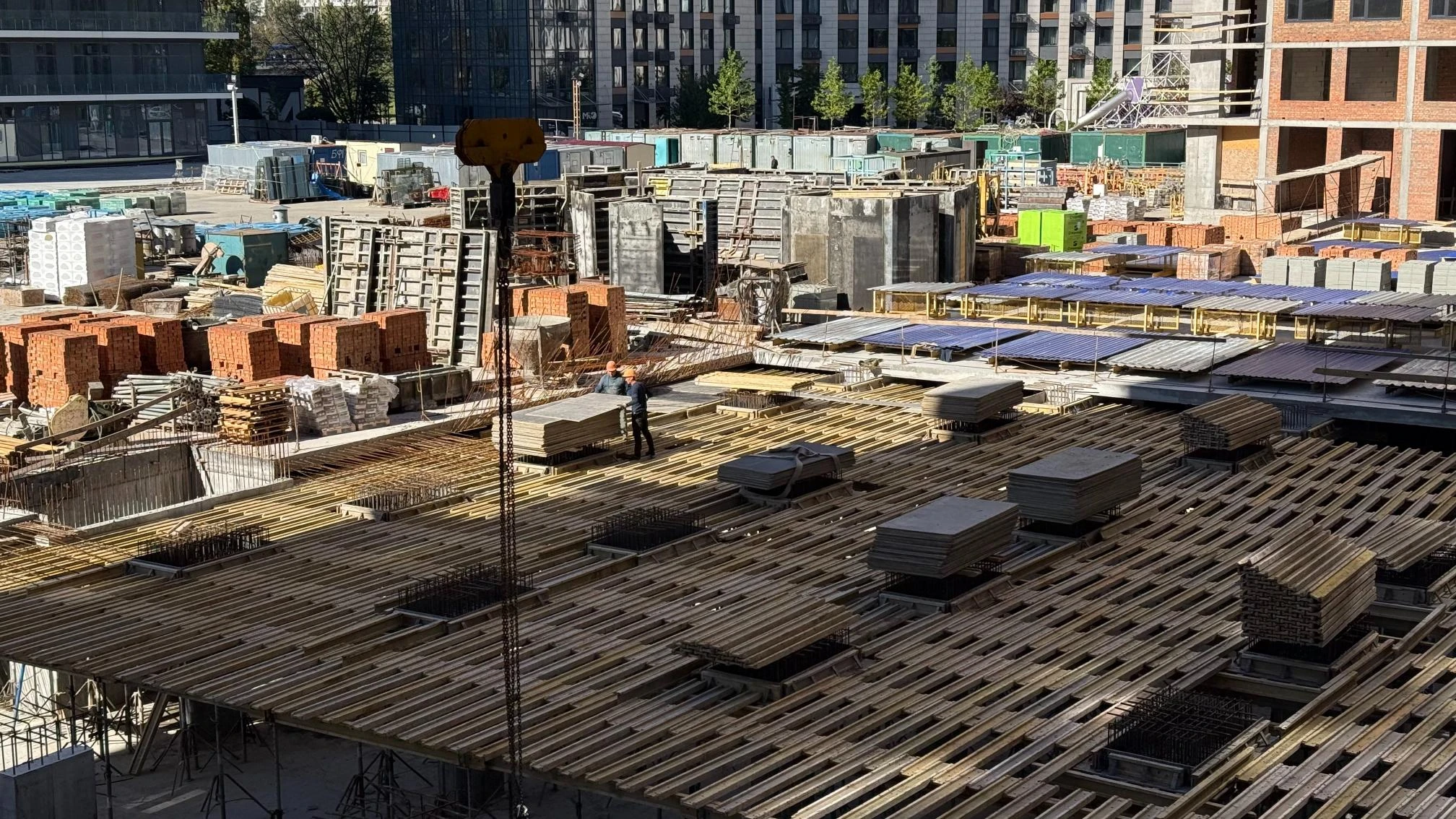

- выполняются работы по устройству гидроизоляции пал, ростверков и гидроизоляции плиты ростверка;
- выполняется устройство ограждения и ростверков, проводится насыпка щебня, подбетонка, армирование и бетонирование плиты паркинга;
- продолжаются работы по устройству вертикальных конструкций паркинга и плиты перекрытия.
